Badsanierung: So läuft Ihr Badumbau mit uns ab
Ein neues Bad ist eine Investition für viele Jahre. Damit Sie genau wissen, was auf Sie zukommt, zeigen wir Ihnen hier den ganzen Ablauf: von der ersten Besichtigung über die Planung in unserer Badausstellung bis zur Übergabe Ihres fertigen Bades. Sie haben dabei einen Ansprechpartner, wir koordinieren alle beteiligten Handwerker.

Teil 1: Die Planung Ihres neuen Bades
- Aufnahmetermin bei Ihnen zu Hause
Wir kommen zu Ihnen, messen das Bad aus und besprechen Ihre Bedürfnisse und Wünsche. Wie nutzen Sie das Bad heute, was stört Sie, was soll das neue Bad können? - Erste Kostenschätzung mit 3D-Visualisierung

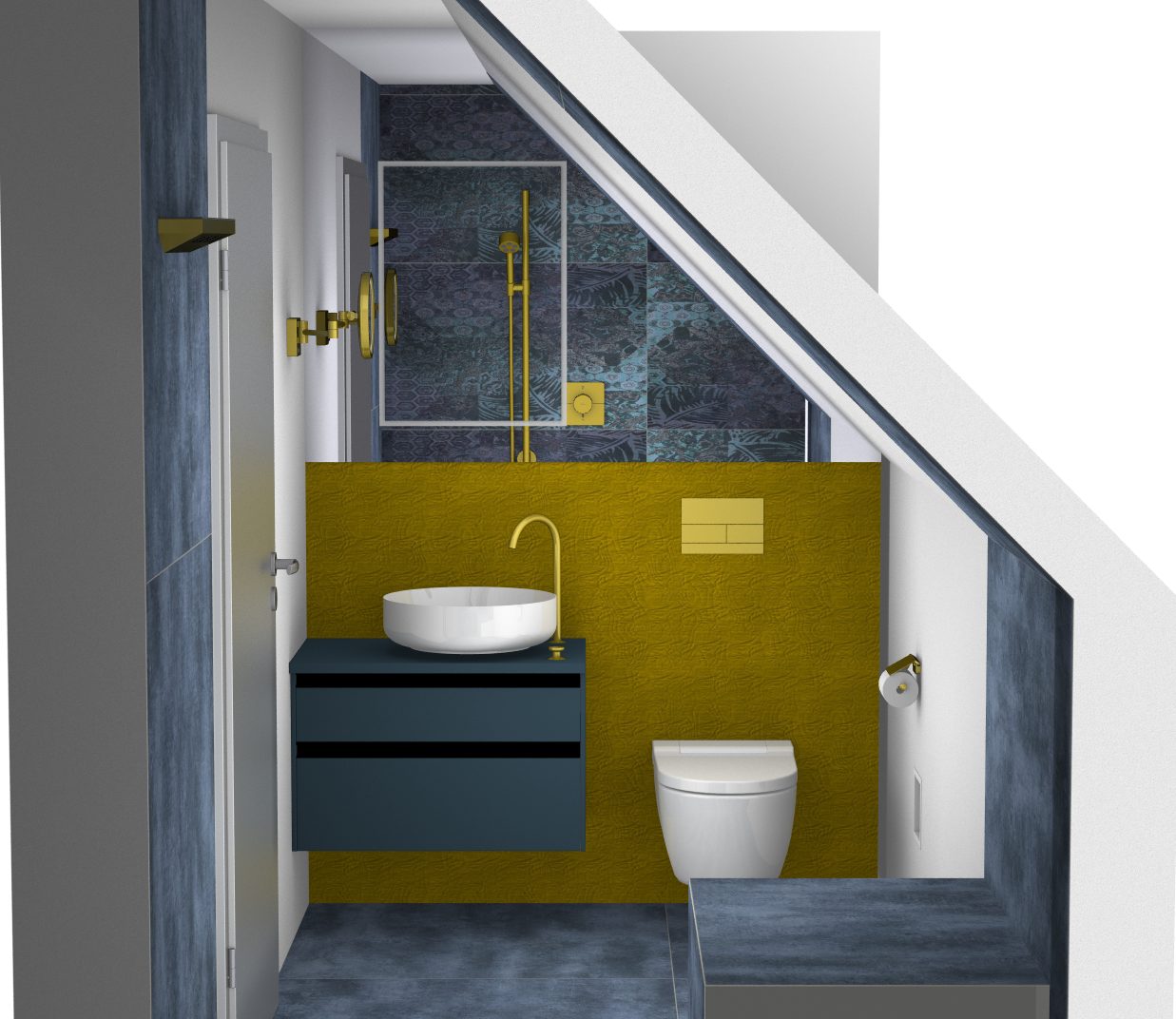

Sie erhalten von uns eine erste Kostenschätzung mit den Gesamtkosten des Umbaus. Die Arbeiten der anderen Gewerke (zum Beispiel Plattenleger, Elektriker, Maler) sind darin ebenfalls geschätzt. Dazu senden wir Ihnen eine 3D-Visualisierung, damit Sie Ihr neues Bad schon vor dem Umbau sehen. - Besprechung in unserer Badausstellung
In unserer Badausstellung zeigen wir Ihnen Lösungen für Ihr Bad und wählen gemeinsam die Apparate aus, zum Beispiel Lavabo, WC, Dusche, Badewanne und Armaturen. Auch Boden- und Wandbeläge besprechen wir dabei. Den Plan passen wir gemeinsam mit Ihnen an. - Überarbeitung und Anfrage an die Handwerker
Nach der Besprechung passen wir Plan und Kostenschätzung an und holen die Offerten der anderen Handwerker ein. - Kostenzusammenstellung
Sobald alle Offerten vorliegen, erstellen wir eine Kostenzusammenstellung und senden sie Ihnen zu. So sehen Sie die Kosten aller Arbeiten auf einen Blick. - Zeitplan und Bestellungen
Wir erstellen den Zeitplan für den Umbau und lösen alle Bestellungen aus. Die Termine lassen wir von Ihnen bestätigen.

Teil 2: Der Umbau Schritt für Schritt
- Startbesprechung mit allen Handwerkern
Kurz vor dem Start treffen wir uns bei Ihnen mit allen beteiligten Handwerkern. Wir besprechen den Ablauf und klären die Zuständigkeiten. So läuft die Zusammenarbeit zwischen den Gewerken während des Umbaus reibungslos. - Kontrolle während des Umbaus
Während des Umbaus kontrollieren wir regelmässig den Baufortschritt. - Demontage
Die alten Apparate werden ausgebaut und alle Anschlüsse verschlossen. - Rückbau
Alle Fliesen werden entfernt. Wände und Böden werden dort geöffnet, wo neue Leitungen hinkommen. - Neue Anschlüsse
Wasser, Abwasser, Strom und Heizung werden an die geplanten Stellen verlegt. - Verschliessen, Boden- und Wandbeläge
Alle Öffnungen werden wieder verschlossen, danach werden die Boden- und Wandbeläge verlegt. - Glas ausmessen
Die Glasduschwand wird ausgemessen und bestellt. Die Lieferzeit beträgt 3 bis 4 Wochen. - Verputz und Malerarbeiten
Alle nicht gefliesten Wände werden verputzt, danach wird alles gestrichen. - Montage der Apparate
Die neuen Apparate werden montiert und angeschlossen. - Fugen
Alle Anschlüsse werden verfugt. - Provisorischer Duschvorhang
Bis das Glas geliefert ist, montieren wir einen Duschvorhang. So können Sie Ihre Dusche bereits benutzen. - Glasmontage
Die Glasduschwand wird montiert. - Abnahme des Bades
Ihr Projektleiter nimmt das Bad mit Ihnen ab und zeigt Ihnen alles Wichtige zu Ihrem neuen Bad.
Ihre Vorteile: Badsanierung aus einer Hand
- Ein Ansprechpartner für das ganze Projekt
- 3D-Visualisierung, damit Sie Ihr Bad vor dem Umbau sehen
- Beratung in unserer Badausstellung: Lösungen für Ihr Bad zum Anschauen
- Kostenzusammenstellung aller Gewerke, bevor der Umbau beginnt
- Koordination aller Handwerker inklusive Startbesprechung vor Ort
- Regelmässige Kontrolle des Baufortschritts
- Dusche früh benutzbar dank provisorischem Duschvorhang
Häufige Fragen zum Ablauf einer Badsanierung
Zuerst messen wir Ihr Bad aus und klären Ihre Wünsche. Danach erhalten Sie eine erste Kostenschätzung mit 3D-Visualisierung. In unserer Badausstellung wählen wir die Apparate sowie Boden- und Wandbeläge aus. Nach der Kostenzusammenstellung aller Gewerke planen wir die Termine, und der Umbau erfolgt Schritt für Schritt von der Startbesprechung bis zur Abnahme.
Nein. Wir holen die Offerten der anderen Gewerke ein, erstellen die Kostenzusammenstellung, planen die Termine und koordinieren alle Handwerker während des Umbaus.
Die Bauzeit vor Ort beträgt in der Regel rund 4 Wochen. Die genauen Termine legen wir im Zeitplan fest und lassen sie von Ihnen bestätigen. Für die Glasduschwand rechnen wir 3 bis 4 Wochen Lieferzeit.
Ja. Auf Wunsch stellen wir für die ganze Umbauzeit eine provisorische Dusche auf.
Ja. Weil das Glas erst nach dem Fliesen ausgemessen werden kann, montieren wir bis zur Lieferung einen provisorischen Duschvorhang.
Ja. Mit der ersten Kostenschätzung erhalten Sie eine 3D-Visualisierung Ihres neuen Bades.
Sie zeigt die Gesamtkosten des Umbaus. Die Arbeiten der anderen Gewerke sind darin zuerst geschätzt. Sobald alle Offerten vorliegen, erhalten Sie eine genaue Kostenzusammenstellung.
Ihre Badsanierung mit Zeindler Haustechnik
Aufnahmetermin
Wir kommen zu Ihnen und messen Ihr Bad aus
